15 let Temelína: Provoz byl bezpečný, i když ne vždy hladký.
Neustálé diskuze, mezinárodní prověrky, odlaďování provozu, ale třeba i posilování bezpečnosti v reakci na Fukušimu. To jsou příklady nejvýznamnějších momentů, které provázely patnáct provozních let Jaderné elektrárny Temelín. Ta 11. října 2000 v 6:19 hodin poprvé nastartovala reaktor prvního bloku. Jeden z nejvýznamnějších českých investičních projektů se právě před patnácti lety začal uvádět do provozu.
Turbína. Zřejmě nejčastěji zmiňované slovo v souvislosti s Jadernou elektrárnou Temelín v první polovině jejího dosud patnáctiletého provozního života. "Temelínské turbíny jsou prototypové zařízení, jediné svého druhu, které byly vyrobeny. Všechny jejich dětské nemoci jsme museli postupně řešit a jinak než provozem je odzkoušet a odladit nešlo. Věřím, že se po výměně rotorů a dořešení některých technických detailů dostaneme ke klidnějšímu provozu," říká Bohdan Zronek, ředitel JE Temelín.
Kvůli turbíně musela elektrárna své bloky několikrát odstavovat. V roce 2006 bylo turbosoustrojí prvního bloku provozováno nějaký čas na sníženém výkonu. "Byla to opravdu náročná doba. Na druhou stranu přinesla i obrovské zkušenosti, ze kterých nyní čerpáme," vzpomíná současný temelínský šéf, který tehdy postupně procházel všemi funkcemi na blokové dozorně.
Postupem času se podařilo provoz největší české turbíny odladit a s využitím projektových rezerv dokonce zvýšit výkon elektrárny o deset procent, tedy o 196 MWe. "Jako bychom v Temelíně postavili nový uhelný blok. Přitom jsme "jen" lépe využili stávající zařízení. Ale naší hlavní prioritou je bezpečnost, a zejména v této oblasti jsme v posledních letech významně posílili," podotýká Zronek a jako příklad uvádí rozšíření možností elektrického napájení nebo chlazení reaktoru.
Od zahájení provozu nedošlo v elektrárně Temelín k žádné události, kterou by mezinárodní stupnice INES hodnotila jako nehodu či havárii. V radiační ochraně patří Temelín k absolutní světové špičce a dosahuje téměř desetkrát lepších výsledků, než je světový průměr.
Vybrané milníky z historie Jaderné elektrárny Temelín
Únor 1979 - Vydán investiční záměr na výstavbu jaderného zdroje, který počítal se stavbou čtyř bloků.

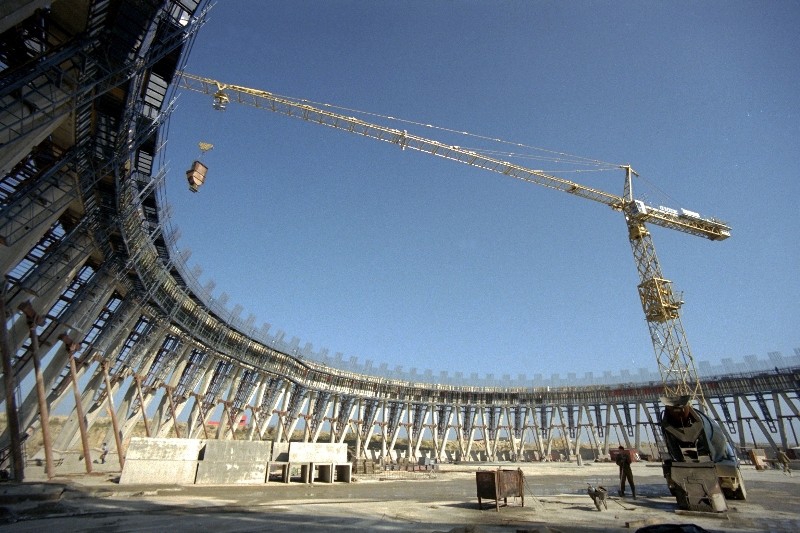

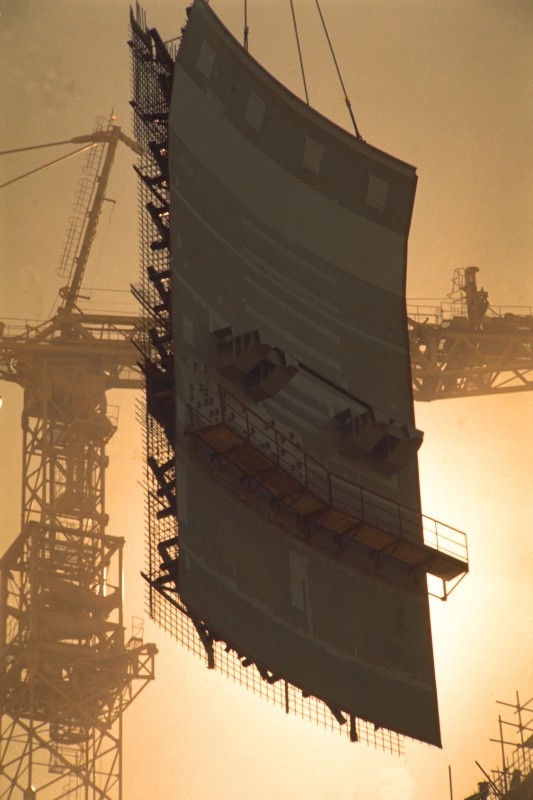

Únor 1987 - Začala výstavba provozních objektů.
Březen 1990 - Rozhodnutím vlády byly pozastaveny práce na plánovaném třetím a čtvrtém bloku.
10. března 1993 - Vláda premiéra Václava Klause schválila dostavbu JE Temelín.

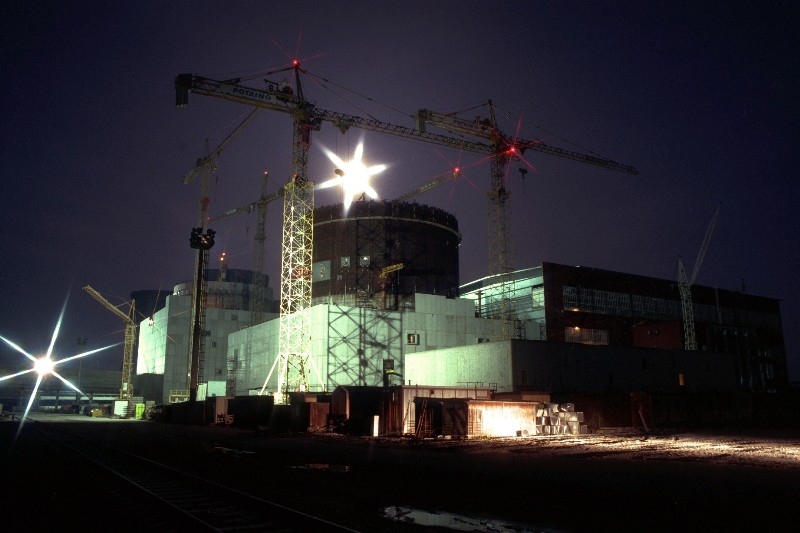

Únor 1995 - Byly dokončeny hrubé stavební práce na prvním bloku.
21. května 1997 - Do JE Temelín byla dopravena první zásilka jaderného paliva.
Únor 1998 - Byly dokončeny hrubé stavební práce na druhém bloku.
12. května 1999 - Vláda potvrdila dokončení a spuštění dvou bloků
11. října 2000 - Na prvním bloku byla spuštěna štěpná reakce.
21. prosince 2000 - První blok byl připojen k síti.
31. května 2002 - Na druhém bloku byla spuštěna štěpná reakce.
10. června 2002 - Zahájen zkušební provoz prvního bloku.
29. prosince 2002 - Druhý blok byl připojen k síti.
18. dubna 2003 - Zahájen zkušební provoz druhého bloku.
3. května 2003 - Oba bloky JE Temelín poprvé dosáhly výkonu 100 procent.
11. října 2004 - JE Temelín přešla ze zkušebního provozu na plný režim.
17. října 2005 - Začalo jednání o kolaudaci prvního bloku.
3. listopadu 2006 - JE Temelín byla Krajským úřadem Jihočeského kraje zkolaudována. Rozhodnutí nabylo právní moci 6. listopadu 2006.
11. července 2008 - Společnost ČEZ požádala ministerstvo životního prostředí o komplexní posouzení vlivu případné dostavby Temelín na životní prostředí.
3. srpna 2009 - ČEZ zahájil veřejnou zakázku na dostavbu JE Temelín.
Srpen 2010- do reaktoru prvního bloku bylo poprvé zavezeno palivo TVEL
8. září 2010 - zahájen zkušební provoz Skladu použitého paliva
18. ledna 2013 - MŽP vydalo kladné stanovisko EIA k posouzení vlivů dostavby Temelína na životní prostředí.
18. srpna 2013 - Druhý blok dosáhl výkonu 1056 MWe. Využití projektových rezerv byl dosavadní výkon zvýšen o 4 procenta
21. září 2013 - První blok dosáhl díky využití projektových rezerv výkonu 1056 MWe.
10. dubna 2014 - ČEZ zrušil zadávací řízení na dostavbu JE Temelín.
4. září 2014 - Výkon prvního bloku byl díky modernizaci turbíny zvýšen o 2 procenta na 1078 MWe.
2. září 2015 - Dvouprocentní navýšení výkonu přinesla modernizace turbíny druhého bloku. Blok nově pracuje na výkonu 1078 MWe. Původní projektový výkon elektrárna navýšila o 10 procent.
Zdroj: Informace z JE Temelín, Ing. Marek Sviták, tiskový mluvčí
